Ayuntamiento
Córdoba inicia el Plan Asfalto 2026-2027 pavimentando 15 grandes avenidas en sus dos primeras semanas
La Delegación de Infraestructuras detalla el cronograma de asfaltado para la primera quincena de junio, abarcando diversos distritos

A. J. González

El Ayuntamiento de Córdoba, a través de su Delegación de Infraestructuras, echa a rodar el Plan Asfalto 2026-2027 este lunes, 1 de junio. En total, durante las dos primeras semanas se van a asfaltar 15 avenidas y calles de la ciudad de todos los distritos. Las actuaciones de asfaltado previstas para estos dos años se adjudicaron en el mes de marzo por más de 7 millones e incluyen el arreglo de un total de 133 calles. De ellas, 57 se arreglarán este mismo año (la idea era comenzar en mayo aunque finalmente se empezará esta semana), y el resto, en 2027. "Seguimos adelante en el compromiso de mejorar la movilidad de la ciudad", ha dicho este lunes el delegado de Infraestructuras, Miguel Ruiz Madruga para puntualizar que este año se llevarán a cabo un total de 35 actuaciones.
En total, el Plan Asfalto prevé asfaltar 415.753 metros cuadrados. El contrato se licitó en dos lotes: por un lado, el asfaltado de grandes avenidas con asfalto fonorreductor (a lo que se destinarán 2,77 millones) y, por otro lado, las calles que se asfaltarán con mezcla asfáltica convencional (4,4 millones). El primero de los lotes tendrá un plazo de ejecución de cuatro meses, y el segundo, de 14 meses.

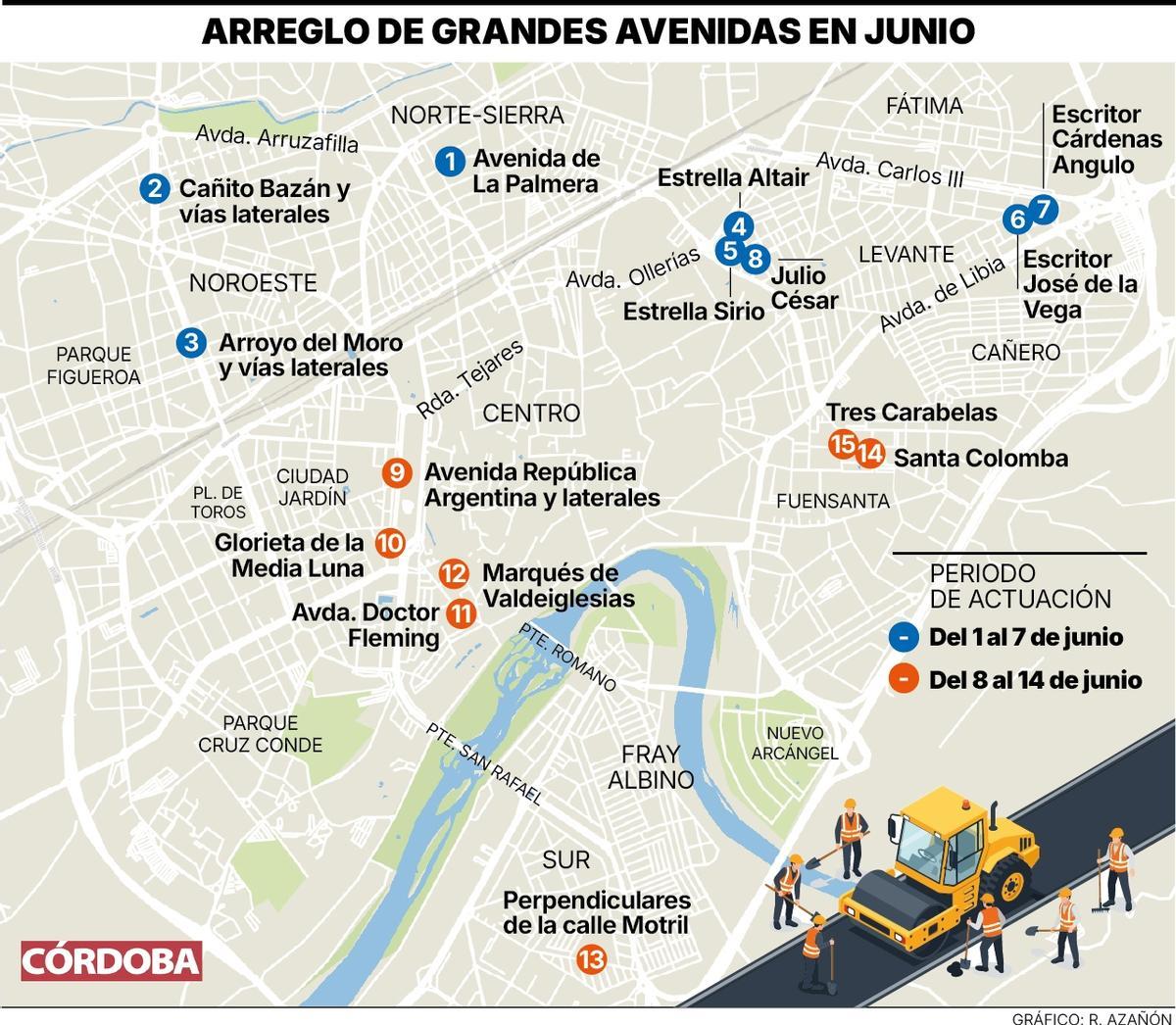

Los trabajos del Plan Asfalto de Córdoba 2026 en junio. / Ramón Azañón
[Pulse aquí para ver el gráfico ampliado]
35 actuaciones en 2026
En este 2026 se van a realizar 35 actuaciones que suponen asfaltar una superficie de 196.342 metros cuadrados, de los cuales 147.166 serán de mezcla fonoreductora y 49.176 de mezcla convencional y se fresarán 973.505 metros cuadrados. El coste de asfaltado de este ejercicio va a ser de 3.592.636,76 euros.
Ruiz Madruga ha explicado que la ejecución se va a realizar desde el 1 de junio y que espera que la intervención esté finalizada el 31 de agosto, aunque no descarta que el plazo se alargue algo más "teniendo en cuenta que podemos tener algún condicionante de carácter técnico o meteorológico que nos pueda hacer meternos en septiembre".

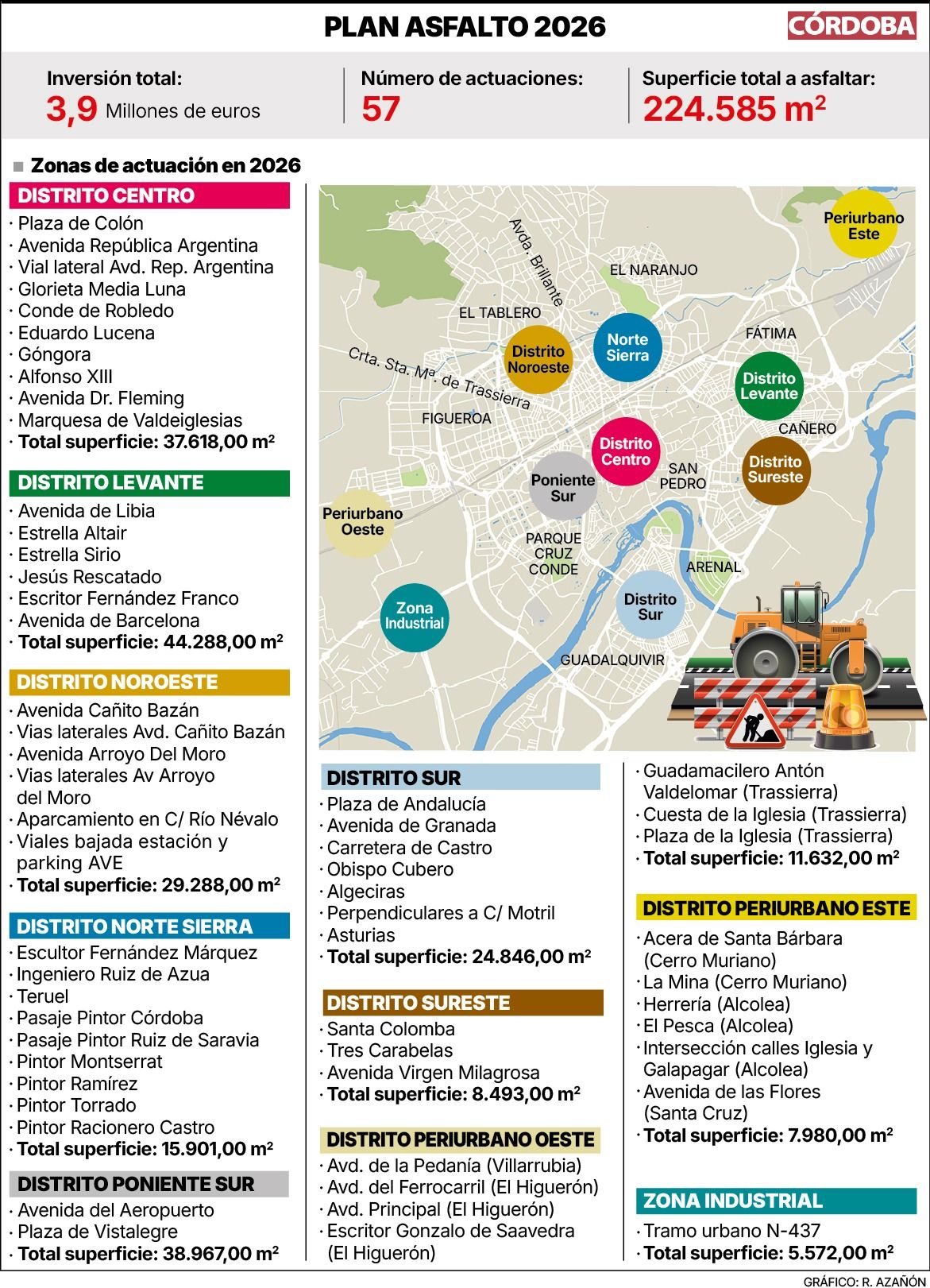

Obras del Plan Asfalto 2026. / Córdoba
[Pulse aquí para ver el gráfico ampliado]
Cronograma de asfaltado de las dos primeras semanas
De este modo, la primera semana del Plan Asfalto, es decir del 1 al 7 de junio, se asfaltarán las avenidas de La Palmera (distrito Norte-Sierra), Cañito Bazán y vías laterales (Noroeste), Arroyo del Moro y vías laterales (Noroeste), Estrella Altair (Levante), Estrella Sirio (Levante), Escritor José de la Vega (Levante), Escritor Cárdenas Angulo (Levante) y la calle Julio César (Levante).

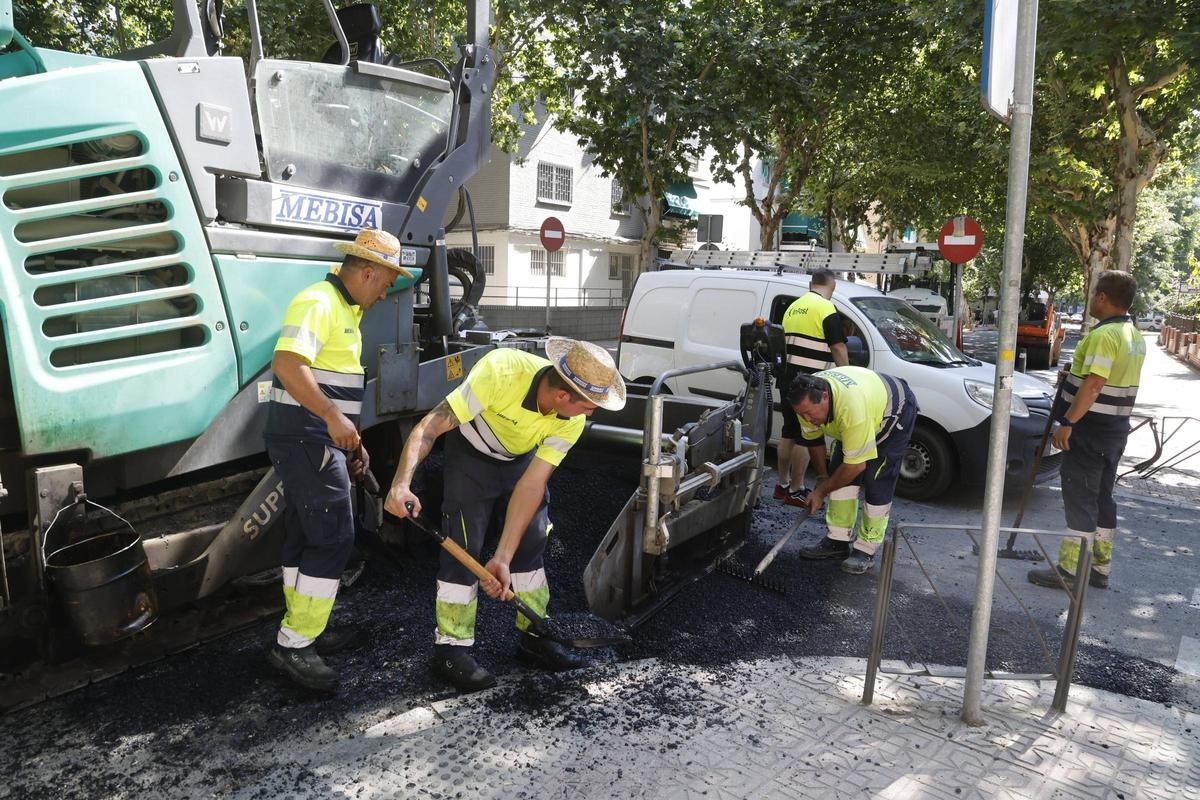

Trabajos de asfaltado en La Palmera. / A.J. GONZÁLEZ
La segunda semana, del 8 al 14 de junio, se asfaltarán los viales y el lateral de la avenida República Argentina (distrito Centro), la glorieta de la Media Luna(Centro), avenida Doctor Fleming (Centro), Marqués de Valdeiglesias (Centro), Perpendiculares de la calle Motril (Sur), Santa Colomba (Sureste) y la calle Tres Carabelas (Sureste).
